5. Cronogramas e Entregas
FASES RAD | Ciclo | Início | Fim | Objetivo Principal | Entregas Esperadas | Validação do Cliente |
---|---|---|---|---|---|---|
Levantamento dos Requisitos | Ciclo 1 | 22/04/25 | 04/05/25 | Levantamento dos Requisitos | - Documento com requisitos definidos | Revisão e validação dos requisitos por videochamada |
Ciclo 2 | 05/05/25 | 24/05/25 | Definição e Priorização do Backlog |
- Documento com o backlog definido - Priorização dos itens do backlog com MoSCoW |
Revisão do documento de backlog | |
User Design + Construção + Teste |
Ciclo 3 | 25/05/25 | 03/06/25 | Catálogo dos produtos |
- Visualizar catálogo de produtos - Visualizar descrição do produto |
Validação da interface inicial e do detalhamento dos produtos |
Ciclo 4 | 04/06/25 | 13/06/25 | Pedidos e pagamento através da plataforma |
- Ver o resumo da compra - Selecionar meio de pagamento - Integração com sistema de pagamento externo - Visualizar situação do pedido (usuário) |
Validação do fluxo de pedidos e pagamentos | |
Ciclo 5 | 14/06/25 | 23/06/25 | Interface do administrador |
- Gerenciamento de catálogo - Gerenciamento de estoque - Atualização automática do estoque - Gerenciamento de situação dos pedidos |
Validação dos sistemas de gerenciamento de catálogo, estoque e pedidos pelo administrador | |
Ciclo 6 | 24/06/25 | 03/07/25 | Troca/devolução de pedidos | - Sistema de solicitação (e confirmação) de troca/devolução de produtos | Validação do sistema de solicitação de troca/devolução | |
Ciclo 7 | 04/07/25 | 13/07/25 | Lançamento do MVP e Monitoramento |
- Lançamento parcial do sistema para todos os usuários - Monitoramento pós-lançamento e ajustes com base nos primeiros feedbacks |
Homologação pela cliente e aprovação do MVP. Feedback dos primeiros usuários reais e ajustes pós-lançamento do MVP. |
|
Ciclo 8 | 14/07/25 | 23/07/25 | Notificação de compra realizada |
- Notificação de compra ao usuário - Notificação de compra ao administrador |
Validação da funcionalidade de notificações | |
Ciclo 9 | 24/07/25 | 02/08/25 | Personalização de produto | - Personalização de produtos | Validação do mecanismo de personalização de produto | |
Ciclo 10 | 03/08/25 | 12/08/25 | Autenticação, carrinho |
- Implementação de sistema de autenticação de usuários - Funcionalidade de carrinho de compras |
Validação do sistema de autenticação e carrinho de compras | |
Ciclo 11 | 13/08/25 | 22/08/25 | Avaliação de produtos | - Sistema de avaliação de produtos pelos usuários | Validação do sistema de avaliações de produtos | |
Ciclo 12 | 23/08/25 | 01/09/25 | Desconto em compras por divulgação da plataforma | - Implementação de sistema de descontos para usuários que divulgarem a plataforma | Validação do sistema de descontos por divulgação | |
Entrega | Ciclo 13 | 02/09/25 | 11/09/25 | Entrega Final | - Lançamento final do sistema, para todos os usuários |
Homologação pela cliente e aprovação final. Feedback dos primeiros usuários reais e ajustes pós-lançamento final. |
Considerações importantes:
-
Datas de início e fim: Cada ciclo tem a duração de 9 dias, começando em 22/04/25 e finalizando em 24/08/25, distribuindo as entregas parciais ao longo do tempo, com exceção do ciclo 4, que, devido a uma quantidade maior de funcionalidades a serem desenvolvidas, possui 20 dias de duração (1 semana a mais).
-
Etapas da metodologia RAD a cada ciclo: Inicialmente, será realizada a etapa de levantamento de requisitos, em conjunto com a cliente. Em seguida, ocorrerá o User Design (prototipação), com foco na validação das necessidades e ajustes baseados em feedbacks. Em cada ciclo de entrega, serão realizadas a construção rápida e incremental de cada User Story, seguida de testes frequentes para validação e, posteriormente, a entrega das funcionalidades ao cliente. No último ciclo (cutover), será realizada a implantação completa do sistema.
-

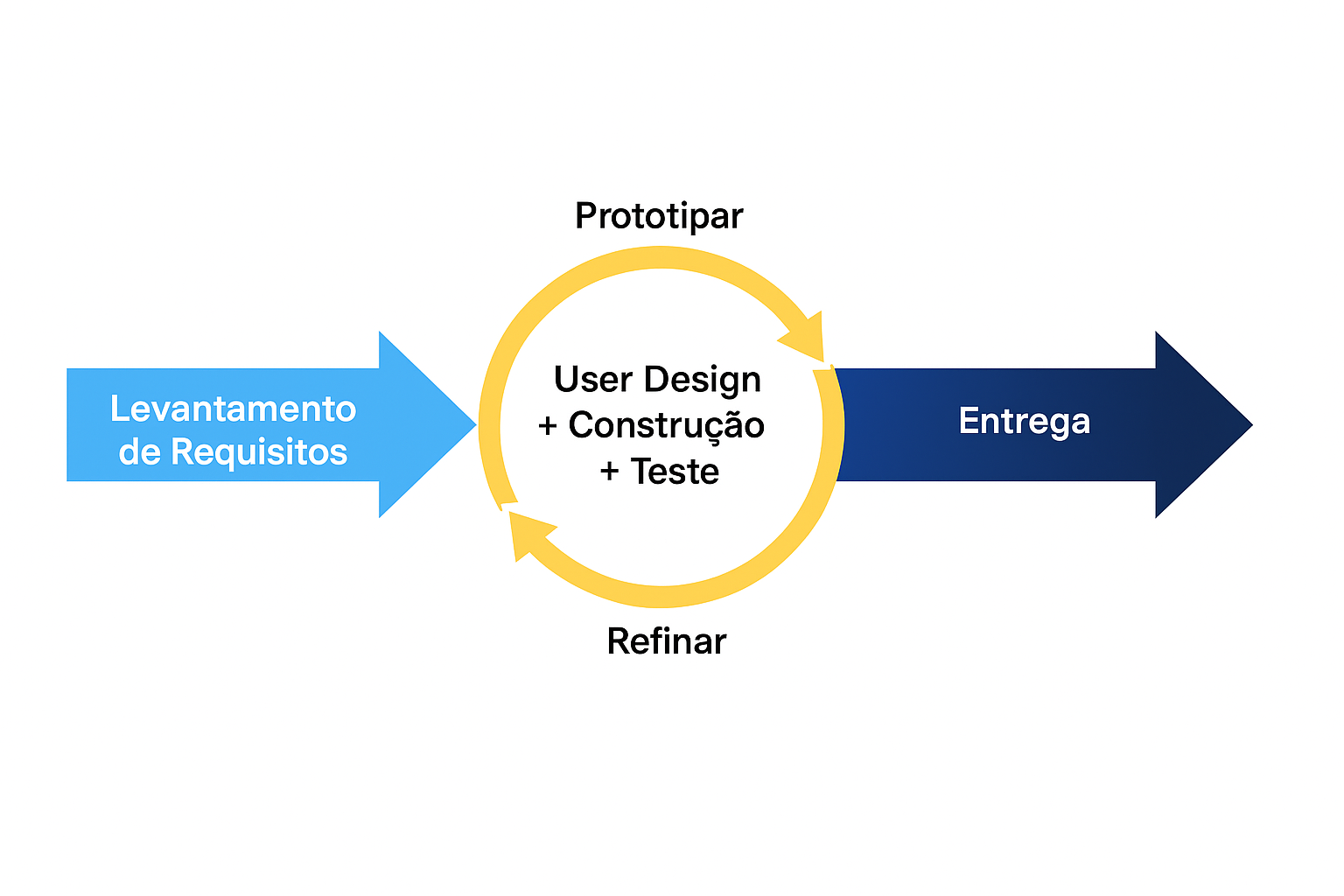

Ciclos: O RAD é centrado na iteratividade, prototipação rápida, feedback constante dos usuários e ajustes contínuos, e o nosso ciclo ilustrado na figura 2 segue a seguinte lógica:
a. Levantamento de Requisitos - Corresponde à fase em que são resgatadas as necessidades dos stakeholders e traduzidas para implementações de software a fim de identificar e resolver problemas.
b. User Design + Construção + Teste - User Design, Construção e Teste no RAD consistem em um ciclo integrado onde as necessidades do usuário são continuamente entendidas e refinadas por meio de protótipos funcionais, o desenvolvimento e a codificação dos componentes são realizados de forma rápida, e o produto é validado frequentemente com testes para identificar e corrigir falhas, garantindo ajustes constantes baseados no feedback dos usuários.
c. Entrega - Diz respeito à fase em que todas as funcionalidades do software desenvolvido são entregues e prontas para uso.
A sequência circular a sugere um processo iterativo:
